자동차(부품) 프로세스 단계별로 알아보기(업체선정부터~양산까지)
오늘은 자동차 부품 개발 단계에 대해서 알아 보겠습니다.
자동차(부품) 개발은 아래의 순서로 실시되며, 총 개발기간은 통상 2년 정도 소요 됩니다.
약간의 차이가 있지만, 대부분 비슷한 프로세스이니 참고하시기 바랍니다.

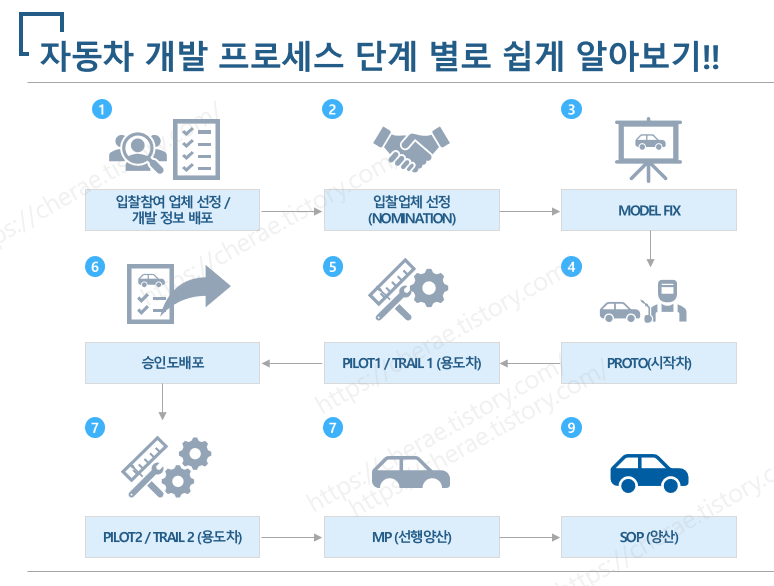

1. 자동차 개발 프로세스
2. 단계별 프로세스 일정 및 주요 내용
구분 | 용어정의 | 일정 | 부품투입 조건 |
RFI & SR(RFQ) |
• RFI : REQUEST FOR INFORMAITION의 약자.
• 공급자가 개발(입찰) 참여 협력사를 대상으로 개발하려는
제품(부품)에 관한 정보를 배포하고 정보를 요청하는 단계 • SR : SOURCING REQUIREMENT의 약자
RFQ는 REQUEST FOR QUOTATION의 약자 • 제품 개발에 대한 투자비와 금형비(시작/양산), 제품 단가 등
관련 내용을 요청하는 단계 |
- | - |
업체선정 (NOMINAION) |
• 공급사는 RFI & RFQ를 통하여 협력사로부터 견적서 및 개발 제안서
등을 취합하여 단가/사양/품질요구사항 등 다각도로 검토하여 최종적으로 공급업체 선정 |
- | - |
MODEL FIX |
• 최종 확정한 차량 모델
|
M=0 | - |
PROTO |
• 개발 프로세스의 시작 단계
• MECHA PROTO / 1단계 / 2단계 / PROTO 검증 등 세부적으로
나뉠 수 있음 • PROTO 단계에서 공급사는 협력사에게 샘플을 공급받아 테스트 차량
조립/설치 및 주행 성능을 평가 • PROTO SAMPLE로 제작한 차량으로 주행, 내구성, 환경시험,
NVH 평가 등 성능시험을 진행 • PROTO 단계에서는 설변이 가능하며, 이 단계 이후부터는 큰 설계
변경은 불가하다. |
M+7월 | 시작금형+ 수작업 가능 |
PILOT1 / TRIAL1 (용도차) |
• PILOT/TRIAL은 자동차를 품질 관점에서 검증하는 절차 단계
• 승인도 배포를 전후로 1,2단계로 나뉘며, P1, P2로 부르기도 함
• P1은 작업자 훈련 및 양산 수준의 설비, 금형, 지그를 준비하여 차량
생산 생산절차에 따라 제작해보며, 조립 과정에서 발생할 수 있는 품질 문제를 확인하고 작업성, 생산성 등을 검토하는 단계 • 개발이 아닌 생산 과정에서의 문제를 확인하고, 요구특성에 맞는지
(품질) 검증하는 단계 |
M+15월 | 양산금형+치수합격 |
승인도 배포 |
• 승인도 배포는 각 부품, 제품, 시스템, 차량의 사양이 결정되는 단계
• 공급사는 최종사양을 확정하고 양산 예정인 제품의 도면을 고객사에
제출하고, 고객사는 도면을 이상유무를 검토/승인 후 협력사에 도면을 배포 함 • 승인도는 제품 생산 및 클레임, 제품 보증, 제품 사양에 관한 모든 기준
이 되기때문에 아주 중요한 절차 임. |
- | |
PILOT2 / TRIAL 2 (용도차) |
• P1에서 발견된 문제를 개선하여 양산 과정에 반영하는 단계
• P1과 동일하게 품질 관점으로 문제와 자료를 분석하고, 정의한
절차대로 자동차 또는 부품을 양산에 문제없음을 검증한다. • 이 단계를 통해 제작한 차량으로 내구 시험을 진행 함
|
M+18.5월 | 양산금형+치수합격 +신뢰성+조립성 합격 |
PPAP |
• PPAP(PRODUCTION PART APPROVAL PROCESS)은 개발
프로세스에서 품질 관련으로 진행되는 중요한 이벤트임 • ISIR(INTIAL SAMPLE INSPECTION REPORT)은 PPAP과 동일한
의미(현대자동차 사용) • 자동차 또는 부품 양산을 승인 받는 절차로 양산 시 문제없음을
종합적으로 검증하는 절차 |
- | - |
M단계 (선행양산) |
• 양산 과정에 필요한 모든 장비와 재료, 작업자 등 관련사항을 검증한
뒤 선행 양산을 실시하는 단계 • 종합적인 품질 상태를 확인/수정/보완하여 본격적인 양산 준비를
마무리 하는 단계 |
M+21월 | 양산공정+치수합격+신뢰성,조립성 합격품 |
SOP (양산) |
• SOP(START OF PRODUCTION)는 양산을 의미하며,
개발 단계에서 정의한 사양과 생산과정에 따라 LITE CYCLE동안대량 생산에 돌입한다. • SOP이후에도 상황에 따른 후속 업무들이 발생하나 큰 틀에서 개발
프로세는 종료 된다 |
M+24월 |
'Working life.' 카테고리의 다른 글
기계구조용(자동차부품) 합금강 총정리(SCM,베어링강,쾌삭강) (0) | 2023.03.03 |
---|---|
기계구조용 탄소강 완벽 총정리(S25C,S45C) (0) | 2023.02.27 |
시선을 사로잡는 픽토그램 보고서 작성하기(픽토그램 활용 & 무료 픽토그램 사이트) (0) | 2023.02.27 |
ChatGPT를 활용한 공문 및(영어) E-MAIL 작성법 (0) | 2023.02.24 |
